一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池和20萬噸/日規模的V型濾池和外電源。

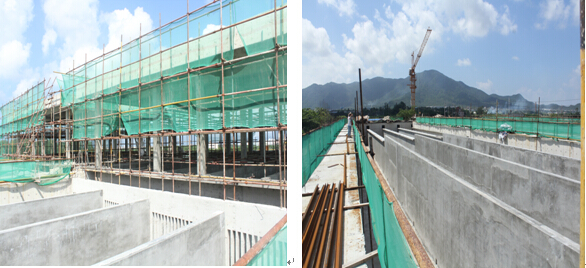

★截至9月23日,疊合絮凝工程沉淀池清水池:土建工程全部完成;V型濾池:①基礎工程已完成,②混凝土澆筑1328m3,完成率35.28%,③完成鋼筋綁扎安裝277.63t,完成率76.91%, ④完成DN1200出水鋼管安裝55m;配水井:完成基坑土方開挖300m3;設備安裝:完成清水池6臺DN800蝶閥安裝。
★9月17日至9月23日, V型濾池:①完成混凝土澆筑256m3,完成率6.8%,②完成鋼筋綁扎安裝45t,完成率12.47%;設備安裝:完成清水池6臺DN800蝶閥安裝。

二、清水管工程
清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至9月23日,清水管工程共計完成管道安裝20.34km,占管線總長78.56%。其中崖州區完成管道安裝6.61km,占其轄區內長度85.84%,天涯區完成管道安裝13.73km,占其轄區內長度75.48%。管材進場24.5km,占管線總長94.65%,其中球墨鑄鐵管進場23.64km,占管線總長91.31%;鋼管進場864m,占管線總長3.34%。
★9月17日至9月23日, 清水管工程小計完成管道安裝0.41km,占管線總長1.58%。 本周進度慢的原因一是受雨季影響,二是可施工的工作面減少,三是施工難度大。
(一)崖州區段施工情況(9月17日-9月23日)

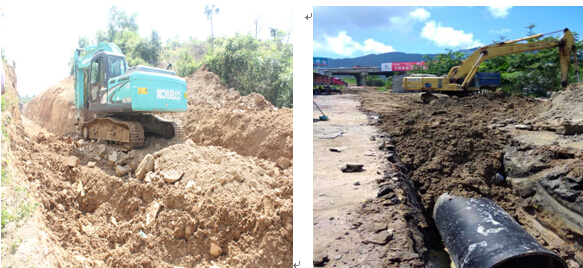

崖州區完成高山村等區域部分管道安裝138m,其中球墨鑄鐵管安裝138m。

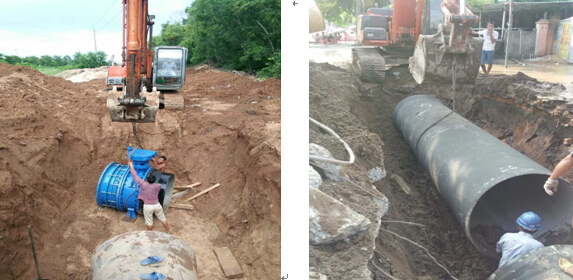

(二)天涯區段施工情況(9月17日-9月23日)
天涯區完成愛心大世界、黑土村、紅塘村等區域部分管道安裝,長度275m,其中球墨鑄鐵管安裝228m,鋼管安裝47m。

三、增補子項目
★225國道項目施工、材料、監理招標文件市政務中心和住建局正式審查通過,9月26日至9月30日發布招標公告。
