西部供水工程二期(公司部分)進展情況

日期:2015-10-23 14:36    來源: 未知

 、凈水廠工程

凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池、20萬噸/日規模的V型濾池和外電源。

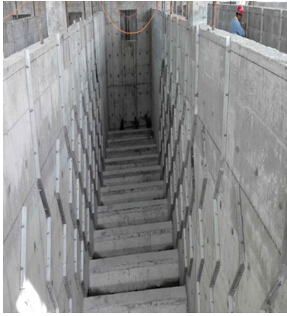

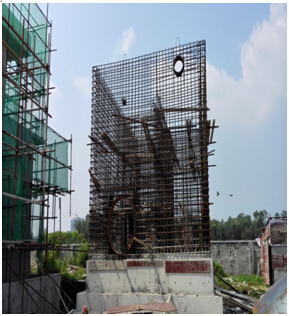

★截至1021日, V型濾池:①基礎工程已全部完成, ②混凝土澆筑2362m3,完成率62.75%,③完成鋼筋綁扎安裝337. 63t,完成率93.53%,④完成DN1200出水鋼管安裝55m配水井:①完成基坑土方開挖300m3,②完成砼澆筑87m3,完成率58.39%;③完成鋼筋綁扎安裝15t,完成率100%設備安裝:①完成清水池6臺DN800蝶閥安裝,②全部完成折板絮凝池40根排泥管安裝。

1015日至1021日,V型濾池:①完成混凝土澆筑475m3,完成率12.62%,②完成鋼筋綁扎安裝15t,完成率4.16%;配水井:完成鋼筋綁扎安裝3t,完成率20%設備安裝:完成折板絮凝池排泥管安裝20根,完成率50%





二、清水管工程

清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km

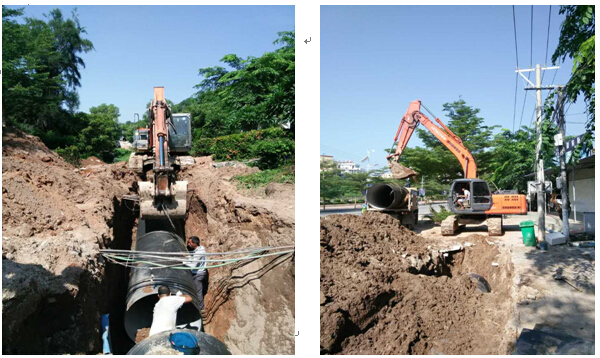

★截至1021日,清水管工程共計完成管道安裝22.08km,占管線總長85.28%。其中崖州區完成管道安裝6.93km,占其轄區內長度90%,天涯區完成管道安裝15.14km,占其轄區內長度83.23%。管材進場24.89km,占管線總長96.13%,其中球墨鑄鐵管進場23.64km,占管線總長91.31%;鋼管進場1254m,占管線總長4.84%。

1015日至1021日,清水管工程小計完成管道安裝0.66km,占管線總長2.55%

(一)崖州區段施工情況(1015-1021日)

崖州區完成高山村等區域部分管道安裝55m,其中鋼管55m。鋼管進場24m



 (二)天涯區段施工情況(1015-1021日)

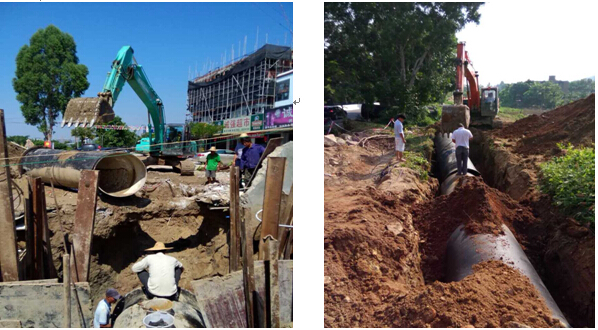

天涯區完成愛心大世界、黑土村、紅塘村等區域部分管道安裝,長度604m,其中球墨鑄鐵管安裝540m,鋼管安裝64m



三、增補子項目

225國道項目完成施工、材料招投標工作。

★鳳凰路項目完成管線探溝開挖40道(間距100m挖一道)。
