一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池、清水池和20萬噸/日規模的V型濾池和外電源。
★截至12月23日,未完成部分:廠區管線、儀表自動化、濾池砂濾料等安裝工程,土建工程裝修。

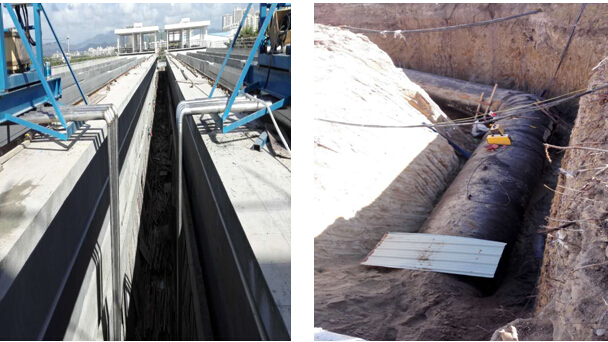

★12月17日至12月23日,設備安裝:①完成濾池濾砂裝填396 m3,完成率25%,②完成清水池DN1200進水鋼管連接管10m,③完成清水池DN1600出水鋼管連接管38m,DN800鋼管33m。

二、清水管工程
清水管線總長25.79km,其中崖州區段7.6km、天涯區段18.19km。

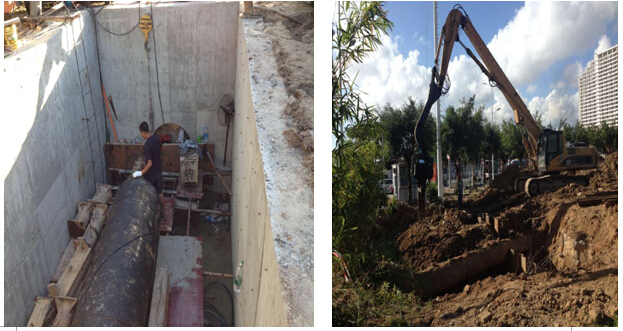

★截至12月23日,清水管工程共計完成管道安裝25.58km,占管線總長99.18%,未完成0.21km。其中截止12月2日崖州區完成管道安裝已全部完成,完成率100%,天涯區完成管道安裝17.95km,占其轄區內長度98.68%。 管材進場25.79km, 占管線總長100%, 其中球墨鑄鐵管進場23.88km, 占管線總長的92.60%;鋼管進場1994m,占管線總長7.73%。
★12月17日至12月23日,清水管工程小計完成管道安裝0.22km,占管線總長0.85%。 鋼管進場36m, 占管線總長的0.14%,球墨管進場0米。合計管材進場占比100%。
(一)崖州區段施工情況(12月17日-12月23日)
截止12月2日崖州區段裝管施工已全部完成。
(二)天涯區段施工情況(12月17日-12月23日)

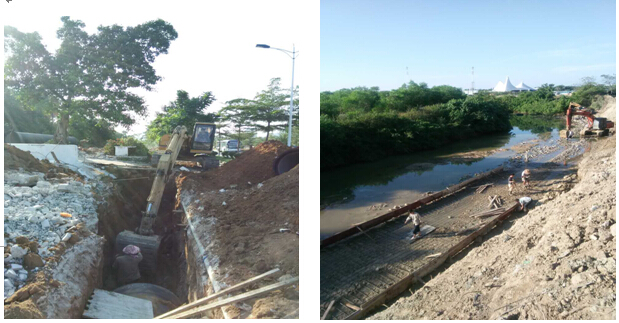

天涯區完成桶井村、紅塘村等區域部分管道安裝,長度221.5m,其中球墨鑄鐵管安裝198m,鋼管安裝23.5m。
![]() |
|
三、增補子項目
鳳凰路項目管線總長6.7km,目前開工為鳳凰加油站至新一中段5km,主要采用DN1000球墨鑄鐵管。
★截至12月23日,鳳凰路項目共計完成管道安裝3.633km,占開工段管線總長72.66%。球墨鑄鐵管材進場4.452km,鋼管進場0.486km,管材進場占開工段管線總長98.76%。
★12月17日至12月23日, 鳳凰路項目共計完成管道安裝0.196km,占開工段管線總長3.92%。球墨鑄鐵管材進場1.134m,占開工段管線總長22.68%,鋼管進場162米,占開工段管線總長3.24%。
